Stand: April 2026 — Arbeitssicherheit, Witterung, Baustelle

Wer im Freien arbeitet, ist Wetter ausgesetzt — und Wetter ist im Arbeitsschutz keine Komfortfrage, sondern eine Pflichtfrage. § 23 der DGUV Vorschrift 1 verlangt vom Unternehmer, bei Unfall- und Gesundheitsgefahren durch das Wettergeschehen geeignete Maßnahmen zu treffen. Der Anhang 5.1 der Arbeitsstättenverordnung schreibt für Arbeitsplätze im Freien einen Schutz vor Witterungseinflüssen vor. Was das konkret heißt, regeln die einschlägigen Arbeitsstättenregeln (ASR), DGUV-Informationen und Arbeitsmedizinischen Regeln (AMR) — getrennt für Hitze, UV-Strahlung, Sturm und Kälte/Nässe.
Dieser Beitrag fasst die wichtigsten Pflichten zusammen, ordnet sie nach dem TOP-Prinzip (technisch → organisatorisch → personenbezogen) und zeigt, wo die technische Schutzmaßnahme — Schirm oder Zelt — den Unterschied macht.
Das Wichtigste in 60 Sekunden
- Gefährdungsbeurteilung ist Pflicht — § 5 Arbeitsschutzgesetz, § 3 DGUV Vorschrift 1. Auch für Witterungseinflüsse.
- TOP-Prinzip gilt durchgängig — technische Maßnahmen vor organisatorischen vor personenbezogenen.
- UV-Strahlung — bei einer Stunde Außenarbeit pro Tag, 50 Tage pro Jahr (April–September, 11–16 Uhr) ist Angebotsvorsorge nach AMR 13.3 zu prüfen.
- Hitze — Stufenmodell ASR A3.5: ab 26 °C empfohlene Maßnahmen, ab 30 °C verpflichtende, ab 35 °C nur mit besonderen Maßnahmen.
- Sturm — bei starkem Niederschlag, Glätte, Gewitter, Sturm oder starkem Nebel sind Arbeiten zu unterbrechen.
- Kälte/Nässe — Wetterschutzkleidung bis −5 °C, darunter Kälteschutzkleidung. Pflichtvorsorge ab −25 °C.
- Schirme und Zelte sind technische Schutzmaßnahmen — sie greifen unabhängig vom Verhalten einzelner Beschäftigter und schützen sofort.
Wetter ist Arbeitsschutz, nicht Komfort
Auf der Baustelle ist Wetter eine Variable, die man nicht abschalten kann. Trotzdem gibt es klare Pflichten, was zu tun ist, wenn das Wetter zur Gefahr wird. Die rechtliche Grundlage ist mehrstufig:
| Ebene | Regelwerk |
|---|---|
| Gesetz | Arbeitsschutzgesetz (ArbSchG), § 3 (Pflichten Arbeitgeber), § 5 (Gefährdungsbeurteilung) |
| Verordnung | Arbeitsstättenverordnung (ArbStättV), Anhang 5.1 — Arbeitsplätze im Freien, Verordnung zur arbeitsmedizinischen Vorsorge (ArbMedVV) |
| Berufsgenossenschaftlich | DGUV Vorschrift 1 „Grundsätze der Prävention" (§ 23 Witterungseinflüsse), DGUV Vorschrift 38 „Bauarbeiten" |
| Technische Regeln | ASR A3.5 Raumtemperatur, AMR 13.3 (UV-Strahlung) |
| Konkretisierungen | DGUV Information 203-085 (Arbeiten unter der Sonne), 215-510 (Raumklima), 213-002 (Hitzearbeit), DGUV Regel 112-189 (Schutzkleidung), DGUV Regel 101-038 (Bauarbeiten) |
Die zentrale Pflicht des Arbeitgebers steht in § 23 Abs. 1 DGUV Vorschrift 1: Wenn bei Arbeiten im Freien aufgrund des Wettergeschehens Unfall- und Gesundheitsgefahren bestehen, sind geeignete Maßnahmen am Arbeitsplatz vorzusehen, geeignete organisatorische Schutzmaßnahmen zu treffen oder erforderlichenfalls persönliche Schutzausrüstungen zur Verfügung zu stellen. Die Reihenfolge ist nicht zufällig — sie folgt dem TOP-Prinzip.
TOP-Prinzip: erst technisch, dann organisatorisch, dann persönlich
Das TOP-Prinzip ist ein durchgängiges Strukturmuster im Arbeitsschutz und gilt für alle vier Witterungs-Bereiche, die wir in diesem Beitrag behandeln:
- T — Technische Maßnahmen: Überdachungen, Abschirmungen, Schirme, Zelte, Gerüstabdeckungen. Sie wirken unabhängig vom Verhalten und schützen sofort.
- O — Organisatorische Maßnahmen: Arbeitszeit-Verschiebung in kühlere Stunden, Pausenregelung, Tätigkeitswechsel, Rotationsprinzip.
- P — Personenbezogene Schutzmaßnahmen: Schutzkleidung, Sonnenschutzmittel, UV-Schutzbrille, Kopfbedeckung. Diese kommen zuletzt — wenn die ersten beiden Stufen nicht ausreichen.
Praktisch: Ein Schirm oder ein Zelt deckt Stufe T ab. Wenn die technische Maßnahme greift, sinken die Anforderungen an die organisatorischen und persönlichen Stufen. Wenn sie fehlt, müssen organisatorische und persönliche Maßnahmen umso konsequenter umgesetzt werden — mit allen Folgekosten.
UV-Strahlung — der unsichtbare Risikofaktor
UV-Strahlung ist im Arbeitsschutz eine eigene Disziplin geworden — und das aus gutem Grund. Seit 2015 ist Plattenepithelkarzinom („weißer Hautkrebs") durch natürliche UV-Strahlung als Berufskrankheit unter der Listennummer BK 5103 anerkannt. Bis 2022 wurden über 38.000 Fälle anerkannt — damit gehört der durch UV-Strahlung verursachte Hautkrebs zu den am häufigsten anerkannten Berufskrankheiten in Deutschland.

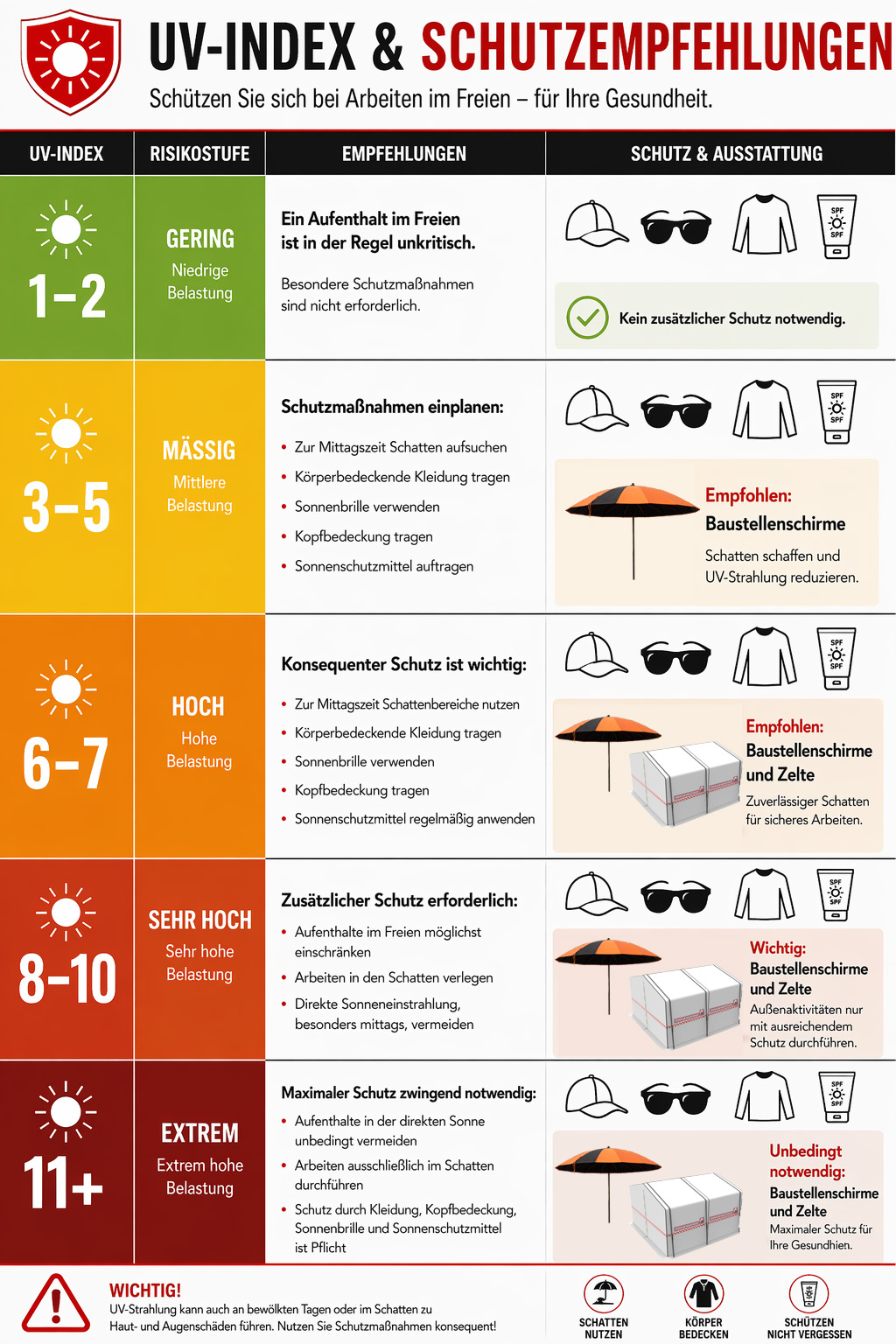

UV-Index als Orientierungshilfe — schon ab Index 3 können Schutzmaßnahmen erforderlich sein.
Die zentrale Vorgabe für Arbeiten im Freien ist die DGUV Information 203-085 „Arbeiten unter der Sonne". Sie strukturiert die Schutzmaßnahmen nach dem TOP-Prinzip:
Technische Maßnahmen: Beschattung am Arbeitsplatz
Die DGUV Information 203-085 nennt als technische Maßnahmen ausdrücklich:
- Schnell aufbaubare Arbeitszelte für kurzfristige Baustellen
- Gerüste mit Schutzplanen ausstatten
- Fahrerkabinen mit Klimatisierung in Baumaschinen
- Unterstellmöglichkeiten auch für Pausen einrichten
Schirme und mobile Schutzsysteme sind dabei das praktischste Werkzeug für wechselnde Aufstellpunkte: Sie lassen sich in Sekunden aufbauen, sind transportabel und decken den eigentlichen Arbeitsbereich oder den Pausenbereich ab — genau dort, wo die UV-Belastung entsteht.
Organisatorische Maßnahmen
Die intensivste UV-Belastung herrscht zwischen 11:00 und 16:00 Uhr (MESZ) zwischen April und September. Organisatorische Maßnahmen verschieben Tätigkeiten möglichst aus dieser Zeit hinaus:
- Körperlich anstrengende Außenarbeiten in die Morgenstunden vorverlegen
- Pausen in den intensivsten Sonnenstunden — selbstverständlich im Schatten
- Tätigkeitswechsel zwischen Innen- und Außenbereich (Rotationsprinzip)
- Vorfertigung einzelner Elemente im Schatten, wenn machbar
Personenbezogene Schutzmaßnahmen
Wenn technische und organisatorische Maßnahmen die UV-Belastung nicht ausreichend reduzieren, kommen personenbezogene Schutzmaßnahmen ins Spiel. Sie sind nach DGUV Vorschrift 1 in Verbindung mit § 3 ArbSchG vom Arbeitgeber bereitzustellen:
- Körperbedeckende, langärmlige Kleidung (Webdichte ist wichtiger als Materialdicke)
- Kopfbedeckung mit Nackenschutz
- UV-Schutzmittel (Sonnencreme) für nicht durch Kleidung bedeckte Hautstellen — hoher bis sehr hoher Lichtschutzfaktor, mit UVA-Schutz
- Sonnenbrille für gewerblichen Bereich nach DGUV Regel 112-192 „Benutzung von Augen- und Gesichtsschutz"
Arbeitsmedizinische Vorsorge
Bei Tätigkeiten im Freien mit intensiver UV-Belastung von einer Stunde oder mehr je Tag, an mindestens 50 Arbeitstagen pro Jahr im Zeitraum April bis September zwischen 11:00 und 16:00 Uhr (MESZ), ist nach AMR 13.3 in Verbindung mit der ArbMedVV den Beschäftigten eine arbeitsmedizinische Angebotsvorsorge anzubieten. Diese betrifft typische Außenberufe — Bau, Garten- und Landschaftsbau, Forst, Straßenbau — wenn die genannten Schwellen erreicht werden.
Hitze — das Stufenmodell der ASR A3.5
Hitze ist im Arbeitsschutz an die Lufttemperatur gebunden. Die zentrale Vorgabe ist die ASR A3.5 „Raumtemperatur" (Ausgabe Juni 2010, zuletzt geändert GMBl 2022, S. 198). Sie gilt direkt für Arbeitsräume — und wird sinngemäß auf Arbeitsplätze im Freien angewandt, wo die DGUV Information 215-510 „Beurteilung des Raumklimas" als Handlungshilfe greift.
Das Stufenmodell der ASR A3.5 (Punkt 4.4) ist die wichtigste Orientierung:
| Lufttemperatur | Erforderliche Maßnahmen |
|---|---|
| bis 26 °C | Behaglicher Bereich — keine Maßnahmen erforderlich |
| über 26 °C bis 30 °C | Maßnahmen sollen ergriffen werden — z. B. Sonnenschutz, Lüftung, Lockerung Bekleidungsregeln, Bereitstellung von Trinkwasser |
| über 30 °C bis 35 °C | Maßnahmen müssen ergriffen werden — wirksame Maßnahmen gemäß Gefährdungsbeurteilung |
| über 35 °C | Raum/Bereich nicht als Arbeitsraum geeignet — außer es werden besondere Maßnahmen (Hitzeschutzkleidung, Hitzepausen, Luftduschen) ergriffen |
Maßnahmen-Beispiele aus der ASR A3.5 (sinngemäß für Außenarbeit)
- Effektive Steuerung des Sonnenschutzes — Beschattung der Arbeitsfläche
- Reduzierung der inneren thermischen Lasten — Vermeidung zusätzlicher Wärmequellen
- Lüftung in den frühen Morgenstunden — Verlagerung anstrengender Arbeit
- Gleitzeitregelungen zur Arbeitszeitverlagerung
- Lockerung der Bekleidungsregelungen
- Bereitstellung geeigneter Getränke (Trinkwasser)
Pflichtvorsorge bei extremer Hitzebelastung
Nach AMR 13.1 ist Pflichtvorsorge bei „extremer Hitzebelastung" durch den Betriebsarzt vorgeschrieben. Die AMR nennt als Beispiele Tätigkeiten in Behältern, Kesseln, Industrieöfen, Trocknungsanlagen — also typische Hitzearbeitsplätze, die für AB-Industrie-Service-Kunden (Rohrleitungs- und Anlagenbau, Reparatur, Service) im Hochsommer durchaus relevant sein können.
Für Standardarbeit im Freien greift in der Praxis das Stufenmodell der ASR A3.5: Schatten schaffen, Trinkwasser bereitstellen, Pausenregelung anpassen — und im akuten Hitzefall die Arbeit verlagern oder unterbrechen.
Sturm und Wind — wann Arbeit unterbrochen wird
Wind ist die unmittelbarste Gefahr auf der Baustelle. Während Hitze und UV-Strahlung schleichend wirken, ist Sturm akut: ein umfallender Schirm, ein wegfliegender Baustoff, ein Sturz vom Gerüst. § 23 DGUV Vorschrift 1 verlangt klar, dass bei starkem Niederschlag, Glätte, Gewitter, Sturm oder starkem Nebel die Arbeiten zu unterbrechen sind.
Konkrete Wind-Grenzwerte
Die Arbeitsschutzvorschriften legen keine einheitliche numerische Windgeschwindigkeit fest, ab der eine Baustelle generell stillgelegt werden muss. Stattdessen ist in der Gefährdungsbeurteilung tätigkeits- und standortbezogen festzulegen, ab welcher Windstärke einzelne Tätigkeiten zu unterbrechen sind. Drei Anhaltspunkte aus der Praxis:
- Hersteller-Vorgaben für Krane — die kritische Windgeschwindigkeit ist herstellerseitig festgelegt; bei Erreichen ist die Windsicherung zu aktivieren und der Betrieb einzustellen
- Sturmtag (Beaufort 8) — Bei einer maximalen Windgeschwindigkeit ab 17,2 m/s (entspricht ca. 62 km/h) sprechen meteorologische Definitionen von einem Sturmtag
- Dacharbeiten und Gerüstbau — laut DGUV Information 201-054 „Dach-, Zimmer- und Holzbauarbeiten" sind diese Tätigkeiten nicht nur bei festen Windgeschwindigkeiten, sondern bei jeder Windsituation zu beurteilen, in der ein sicheres Arbeiten nicht mehr gewährleistet ist
Für Schirme und Zelte gilt: Bei angekündigten Sturmböen abbauen. Auch ein hochwertiger Baustellenschirm wirkt im Wind als Segel. Wer den Schirm bei aufkommendem Sturm stehen lässt, riskiert Sachschäden im Umfeld und eventuell Verletzungen.
Gewitter — sofortige Unterbrechung
Bei heraufziehendem Gewitter sind Arbeiten sofort einzustellen, geschützte Bereiche aufzusuchen — Fahrzeuge, geschlossene Gebäude. Eine Übersicht über das Verhalten bei Gewitter gibt die DGUV Information 214-038 (Kapitel 8). Auf der Baustelle bedeutet das: kein Aufenthalt unter Bäumen, an exponierten Hochpunkten oder unter Gerüsten — und keine Schirme als „Blitzableiter" missverstehen.
Standsicherheit baulicher Anlagen
§ 23 DGUV Vorschrift 38 „Bauarbeiten" verlangt: Wird die Standsicherheit einer baulichen Anlage durch Witterungseinflüsse beeinträchtigt und entstehen dadurch Gefahren, hat der Aufsichtführende die Arbeiten zu unterbrechen. Das gilt insbesondere bei Abbruch- und Montagearbeiten — wo der Schutzschirm gerade keine Hilfe ist, sondern selbst zur Gefahr werden kann.
Kälte und Nässe — Wetterschutzkleidung und Aufwärmpausen
Kälte- und Nässeschutz ist im deutschen Arbeitsrecht klar abgestuft: Was bei welchen Temperaturen zu tun ist, regelt die DGUV Regel 112-189 „Benutzung von Schutzkleidung" und die DGUV Regel 112-989. Zur Pflichtvorsorge gibt es in der ArbMedVV eine harte Grenze.
Stufen nach Temperatur
| Temperaturbereich | Anforderung |
|---|---|
| bis +10 °C | Bereits einfache Schutzmaßnahmen sinnvoll — angepasste Kleidung, Schutz vor Nässe |
| bis −5 °C | Wetterschutzkleidung gegen Nässe, Wind, Umgebungskälte (DGUV Regel 112-189/989) |
| unter −5 °C | Spezielle Kälteschutzkleidung erforderlich |
| unter −10 °C mit Wind | Erhöhte Gefährdung nach DIN EN ISO 15743 — verstärkte Maßnahmen |
| unter −25 °C | Pflichtvorsorge nach ArbMedVV — extreme Kältebelastung |
Nässe — die unterschätzte Gefahr
Nässe ist in der Praxis oft schlimmer als reine Kälte. Durchnässte Arbeitskleidung leitet Wärme ab, die Körperkerntemperatur sinkt, die Konzentration lässt nach — und das Risiko für Stürze und Fehlentscheidungen steigt. § 23 DGUV Vorschrift 1 nennt Durchnässen der Arbeitskleidung als Gesundheitsgefahr ausdrücklich.
Wetterschutzkleidung umfasst nach DGUV Regel 112-189: Überziehjacken oder -mäntel, Überziehhosen, Handschuhe, geeignetes Schuhwerk, Ohren- und Kopfschutz. Bei kombinierter Nässe-Kälte-Belastung sind atmungsaktive Materialien wichtig — sonst kondensiert die Körperfeuchte innen und das Problem verlagert sich nur.
Technische Schutzmaßnahmen gegen Kälte und Nässe
- Überdachung des Arbeitsbereichs — Schirm oder Zelt verhindert Direktbenässung von Arbeiter und Werkzeug
- Beheizbare Arbeitszelte für längere Außeneinsätze in der Wintersaison
- Aufwärm- und Pausenbereich — geschützt, geheizt, mit Sitzgelegenheit
- Verkehrswege rutschfrei — Streumittel, Räumung, sichere Begehbarkeit (auch Pflicht nach ArbStättV)
Gefährdungsbeurteilung — die Klammer um alles
Alle vier Witterungs-Bereiche werden über eine zentrale Klammer geregelt: die Gefährdungsbeurteilung nach § 5 ArbSchG und § 3 DGUV Vorschrift 1. Was bei der Witterungs-Gefährdungsbeurteilung gehört:
- Tätigkeit und Arbeitsplatz analysieren — was wird wann wo gemacht?
- Witterungsbedingte Gefährdungen identifizieren — Hitze, UV, Sturm, Kälte, Nässe, Glätte, Sicht
- Risiko bewerten — wie wahrscheinlich, wie schwer?
- Maßnahmen festlegen nach TOP-Prinzip — technisch, organisatorisch, personenbezogen
- Verantwortlichkeiten klären — wer überwacht, wer entscheidet bei Wetterumschwung?
- Unterweisung der Beschäftigten — alle müssen wissen, was bei welcher Wetterlage zu tun ist
- Dokumentation — schriftlich, mit Datum, mit Maßnahmen-Nachweis
Bei der Erstellung sollte sich der Unternehmer durch die Fachkraft für Arbeitssicherheit (SiFa) und den Betriebsarzt unterstützen lassen. Bei kleineren Betrieben ohne eigene SiFa bieten die Berufsgenossenschaften (BG BAU, BG ETEM, BG RCI) Beratung und Mustervorlagen.
Schirme und Zelte — die technische Lösung
Wenn das TOP-Prinzip eindeutig festlegt, dass technische Maßnahmen Vorrang haben, dann sind Schirme und Zelte das praktischste Werkzeug für die Baustelle. Sie wirken sofort, unabhängig von Verhalten oder Trainingsstand der Beschäftigten, und erfüllen mehrere Schutzfunktionen gleichzeitig: Sonne, UV, Regen, leichten Wind.
In unserem Sortiment trennen wir die technischen Lösungen klar nach Anwendungsbereich:
Baustellenschirme — die mobile Lösung
Schirme sind die richtige Wahl bei wechselnden Aufstellpunkten, kürzeren Tätigkeiten oder einzelnen Arbeitsplätzen. Sie sind in Sekunden aufgebaut, transportabel im Pickup und decken den eigentlichen Arbeitsbereich oder den Pausenbereich ab.
Wir führen drei Schirm-Familien, die wir nach 35 Jahren Praxis im Rohrleitungs- und Anlagenbau im Sortiment haben — jede mit einem klaren Anwendungsfall:
- Worker Ø 2,5 m — der Allrounder für Bau, Montage und Service
- Pipeliner Ø 2,5 m / Pipeliner HEAVY Ø 3,0 m — flammhemmend, für Schweißer und Pipelinebau
- Heavy Ø 3,0 m — der größere Schirm für Teams und für Sichtbarkeit im Straßenbau
Die Detail-Vorstellung der drei Familien mit Auswahl-Tabelle und Anwendungsfall-Empfehlung steht im Beitrag „Worker, Pipeliner, Heavy — drei Schirm-Familien für Baustelle und Schweißerei".
Baustellenzelte — wenn der Schirm nicht reicht
Wenn die Tätigkeit länger dauert, das Team größer ist oder der Wetterschutz vollständig sein muss (Wände, geschlossener Boden, Heizmöglichkeit), kommen Baustellenzelte ins Spiel. Drei Hauptkategorien:
| Zelt-Typ | Wofür |
|---|---|
| Arbeits- und Montagezelte | Geplante Arbeiten mit höherem Zeitaufwand — stabiler, definierter Arbeitsbereich, längere Bauphasen |
| Ruck-Zuck-Zelte | Kurzfristige Einsätze, häufig wechselnde Standorte — schneller Aufbau, sofortiger Schutz |
| Spezialzelte | Maßgeschneiderte Lösungen für besondere Anforderungen — angepasst an Einsatz, Umgebung, Größe |
Auswahl-Logik: Wann Schirm, wann Zelt?
| Wenn Ihr Einsatz ist… | …ist die richtige Wahl |
|---|---|
| Standortwechsel mehrmals pro Tag, einzelner Arbeitsplatz | Schirm |
| Schweißarbeiten im Freien | Pipeliner-Schirm (flammhemmend) |
| Mehrtägige Bauphase, Team mit Material | Arbeits-/Montagezelt |
| Häufig wechselnde Standorte, vollständiger Wetterschutz | Ruck-Zuck-Zelt |
| Wintereinsatz mit Heizung, beheizter Arbeitsbereich | Spezialzelt |
| Pausenbereich auf Großbaustelle | Schirm Ø 3,0 m oder Arbeitszelt — je nach Teamgröße |
Häufige Fragen aus der Praxis
Ab welcher Temperatur darf ich Pause machen / muss ich Pause machen lassen?
Die ASR A3.5 sieht im Stufenmodell ab 30 °C verpflichtende Maßnahmen vor — das kann auch eine Pausenregelung sein. Ab 35 °C ist der Bereich nur als Arbeitsraum geeignet, wenn besondere Maßnahmen ergriffen werden. „Hitzefrei" gibt es im Arbeitsrecht nicht automatisch — aber der Arbeitgeber muss bei Hitze handeln.
Muss ich Sonnencreme stellen?
Ja, wenn die Gefährdungsbeurteilung das ergibt. Nach § 2 DGUV Vorschrift 1 in Verbindung mit § 3 ArbSchG sind UV-Schutzmittel als ergänzende Maßnahme vom Arbeitgeber bereitzustellen — wenn technische und organisatorische Maßnahmen die UV-Belastung nicht ausreichend reduzieren. Bei einer Stunde Außenarbeit pro Tag in der UV-intensiven Zeit ist das in der Regel der Fall.
Ab wann muss ich Wetterschutzkleidung stellen?
Wenn das Ergebnis der Gefährdungsbeurteilung das begründet — und in der Regel bei Außenarbeit, wo der Arbeitsplatz nicht gegen Kälte, Wind, Niederschlag oder Bodennässe geschützt ist. DGUV Regel 112-189 nennt Wetterschutzkleidung bis −5 °C, darunter spezielle Kälteschutzkleidung.
Muss ich Unterwäsche und Socken auch stellen?
Pauschal nicht. Aber wenn die Gefährdungsbeurteilung ergibt, dass die normale Unterkleidung zusammen mit der Schutzkleidung den notwendigen Schutz nicht herstellt (z. B. bei Tätigkeiten weit unter 0 °C), kann das die Bereitstellung wärmender Unterkleidung umfassen. Im Einzelfall mit der Fachkraft für Arbeitssicherheit klären.
Bei welcher Windgeschwindigkeit muss ich die Arbeit unterbrechen?
Es gibt keine pauschale Wert-Vorgabe in den Arbeitsschutzvorschriften — die Schwelle ist tätigkeitsbezogen festzulegen. Bei Krane und Hubarbeitsbühnen gilt die Hersteller-Vorgabe. Bei Dacharbeiten, Gerüst und Fassadenarbeiten ist eine Beurteilung „kann sicher gearbeitet werden?" pflichtig. Faustregel aus der Praxis: Spätestens bei Beaufort 8 (ab 17,2 m/s, ca. 62 km/h) sind Arbeiten zu unterbrechen, Schirme und leichte Bauteile zu sichern.
Was tun bei Gewitter?
Sofort einstellen, geschützte Bereiche aufsuchen — Fahrzeuge, geschlossene Gebäude. Kein Aufenthalt unter Bäumen, an exponierten Hochpunkten, unter Gerüsten. Erst wenn das Gewitter nachweislich abgezogen ist (mindestens 30 Minuten nach dem letzten Donner), kann die Arbeit fortgesetzt werden.
Ist UV-Schutz nur im Sommer Pflicht?
Nein. Die BAuA-Faustformel lautet „O bis O" — von Ostern bis Oktober ist UV-Schutz relevant. Schon ab UV-Index 3 — der ab Mitte März erreicht werden kann — können Schutzmaßnahmen erforderlich sein. Niedrigozonereignisse („Miniozonlöcher") können kurzfristig zu unerwartet hohen UV-Werten im Frühjahr führen.
Reicht ein Schirm als technische Schutzmaßnahme aus?
Das hängt von der Tätigkeit und der Aufstellungs-Dauer ab. Für einen einzelnen Arbeitsplatz und kurzzeitige bis mittelfristige Einsätze: ja. Für längere Bauphasen, Teams oder bei kombinierter Hitze-Nässe-Belastung: meist Zelt. Die Gefährdungsbeurteilung sollte das tätigkeitsbezogen klären.
Wer bezahlt die Schutzkleidung?
Der Arbeitgeber. § 3 Abs. 3 Arbeitsschutzgesetz: Erforderliche persönliche Schutzausrüstung ist kostenlos bereitzustellen. Das gilt für UV-Schutz, Wetterschutzkleidung und Kälteschutzkleidung gleichermaßen — wenn die Gefährdungsbeurteilung sie erforderlich macht.
Was passiert, wenn ich keine Gefährdungsbeurteilung für Witterung habe?
Im Schadensfall ist die fehlende oder unzureichende Gefährdungsbeurteilung ein Verstoß gegen § 5 ArbSchG. Das kann zu Bußgeldern führen, im Schadensfall zur persönlichen Haftung der verantwortlichen Personen, und im schweren Fall zum strafrechtlichen Vorwurf der Verletzung von Schutzpflichten. Die BG-Aufsichtsbehörden prüfen die Gefährdungsbeurteilung bei Vor-Ort-Begehungen routinemäßig.
Welcher Schirm passt zu welchem Wetterschutz-Einsatz?
Für allgemeine Bau-, Montage- und Servicearbeiten: Worker. Für Schweißer und Pipelinebau: Pipeliner (flammhemmend). Für Teams und Großbaustellen: Heavy. Den Detail-Vergleich finden Sie im Beitrag zu Worker, Pipeliner, Heavy.
Liefert ihr in DE, AT, CH?
Ja. Versand in DE, AT, CH. Andere Länder auf Anfrage.
Fazit
Wetterschutz auf der Baustelle ist Arbeitsschutz, nicht Komfort. Die rechtliche Grundlage ist klar — vom Arbeitsschutzgesetz über die Arbeitsstättenverordnung bis zu den DGUV-Vorschriften und Arbeitsstättenregeln. Das TOP-Prinzip gibt die Reihenfolge vor: technische Maßnahmen vor organisatorischen vor personenbezogenen.
Für die Praxis heißt das: Gefährdungsbeurteilung pflegen, technische Lösungen am Arbeitsplatz vorhalten — Schirme für mobile Einsätze, Zelte für längere Bauphasen — und die organisatorische sowie personenbezogene Stufe ergänzend einsetzen. Wer technisch gut aufgestellt ist, hat im akuten Wetterfall schneller eine sichere Arbeitsumgebung, weniger Arbeitsausfälle und weniger Folgekosten durch Krankheit oder Schadensfälle.
Bei Fragen zur richtigen Wahl von Schirm oder Zelt für Ihren Einsatz: drei Sätze am Telefon ersparen meistens eine längere Auswahl-Recherche im Online-Shop.
Alle Baustellenschirme Alle Baustellenzelte Worker, Pipeliner, Heavy im Vergleich
Dieser Beitrag dient der allgemeinen Information auf unserem aktuellen Informationsstand und stellt eine technische Orientierungshilfe dar. Er ersetzt keine Rechtsberatung im Sinne des Rechtsdienstleistungsgesetzes (RDG) und keine fachliche Prüfung im konkreten Einzelfall. Auswahl, Auslegung und sicherheitstechnische Bewertung obliegen dem Anwender. Verbindlich ist der Originaltext der zitierten Norm oder Regel in der jeweils aktuellen Ausgabe. Bei rechtlichen Fragen wenden Sie sich bitte an eine Rechtsanwältin oder einen Rechtsanwalt; bei sicherheitstechnischen Fragen ist die Gefährdungsbeurteilung im Einzelfall maßgeblich. Stand: April 2026.
